ICT建機とは?

This is some text inside of a div block.
ICT建機って、どんな機械?
ICT建機って、どんな機械?

かつて自動車を運転する際は、紙の地図を見て「今どこを走っているか」「道はあっているか?」を確認しながら進んでいました。しかし今では、カーナビが自分の位置とルートをリアルタイムで教えてくれて、その通りに運転すれば迷わず目的地に到着できるようになりました。

建設機械も、同じような進化を遂げています。

以前は作業員が紙の図面を見て「丁張(ちょうはり)」を設置して、それを頼りに施工していました。今では、建設機械に自分の位置が分かるGPSや車体の傾きがわかるセンサーを搭載することで、建機の位置や姿勢がリアルタイムで分かるようになり、少ない段取りで、多くの経験なしに、設計図通りに施工できるようになってきています。これをICT建機と言います。

新聞紙のスクリーンショットの画面AI 生成コンテンツは誤りを含む可能性があります。

‍※上図が、従来機とICT建機の違いが横並びで一目でわかるようになっている
左:丁張+施工(補助作業員)、右:一人で施工(右下の絵)

‍

CT建機の仕組みとは?
ICT建機の仕組みとは?

ICTショベルやICTブルドーザには以下のような機能が搭載されています。

• GPSアンテナ:建機の現在位置を把握

• 姿勢センサー:バケットやブレードの傾きを検知

• モニター画面:3次元設計図と現在位置を表示

これらの技術により、オペレーターは設計図と現在位置を画面で確認しながら「今どこを施工しているのか」「どこを施工すべきか」を視覚的に確認しながら作業ができるようになっています。

‍

ICT建機の分類
ICT建機の分類

ICT建機には大きく2つの分る種類方法があります。



マシンガイダンス(MG)

刃先位置と目標形状を画面に表示することができる建機。

オペレーターは画面に表示させた建機の刃先位置を確認しながら、自分で操作して位置場所を合わせる。機械



<MGの絵か、操作動画>

‍

‍※説明と合わせて「MG建機」の特徴が分かるイラストにする



 マシンコントロール(MC)

刃先位置と目標形状を画面に表示して、操作を制御することができる建機

オペレーターがあわせたい場所をあらかじめ設定しておけば、画面表示を見て操作しなくても、建機が目標形状に沿って制御する。

所定の場所になれば自動で停止したり、機械が操作を補助してくれる機械



<MCの絵か、操作動画>

PC200iが法面を切っている

ブルの素材はあまりない

※横山さん作成 説明と合わせて「MC建機」の特徴が分かるイラストにする



ICT建機がもたらす効果
ICT建機がもたらす効果

ICT建機は正確な施工を行うための段取りを減らすことが出来る機械です。

このおかげで、

• 紙図面をみながら丁張を設置する作業が不要になったり

• オペレーターの技量を問わず、誰が操作しても計画通りに施工ができたり

• 建機で施工した後の確認作業を減らすことができたり

といったメリットが生まれ、現場の省力化や効率化に大きく貢献しています。

ただICT建機の価値は、それだけなのでしょうか?

‍

ICT建機にはさらなる価値があります
ICT建機にはさらなる価値があります

実はICT建機のもうひとつの大きな価値は、施工中にさまざまなデータを自動で記録していることにあります。たとえば、

•どこでどれだけ掘ったか

•どれだけ積み込んだか

といった情報を、動くたびに自動で記録してくれるのです。つまり、ICT建機は「施工を支援する機械」であると同時に、「データを集める機械」でもあるということです。

今やICT建機は、ただの操作支援ツールではありません。施工中に価値あるデータを蓄積し続ける、いわば「施工情報の収集ツールセンシングユニット」です。



そして、そのデータを活かすかが重要です。言い換えれば、ICT建機の本当の価値は、「データをどう使うか」にかかっているのです。ICT建機のデータを使いこなせれば、あらゆる工事現場でICT建機はすべての現場で利用できる武器になります。



「で、これを使うとどんな価値があるの?」「現場でどう使えるの?」と思われた皆様、

この後の記事で、ICT建機のデータが施工に付加価値を与える秘密をご紹介します。

‍

(リンク)

・ICT建機に更なる付加価値をもたらす「施工履歴データ」

・ICT建機に更なる付加価値をもたらす「ペイロード」



■おすすめ製品

この記事でご紹介したICT建機の価値を、実際に体験できる製品はこちら。

・ICT油圧ショベル

・ICTブルドーザ

・3Dマシンガイダンス

・3DマシンガイダンスFlex

‍

ICT建機に更なる付加価値をもたらす「ペイロード」

This is some text inside of a div block.
ICT建機のさらなる価値
ICT建機のさらなる価値

「ICT建機って、i-Constructionをやるときに使う建設機械でしょ?」 そのように思っていませんか?確かにICT建機はi-Constructionに欠かせない機械です。ICT技術と3次元設計データを使って正確な施工を実現します。しかしそれだけではありません。例えば現場からはこんな声がないでしょうか?

‍

‍

過積載による重大リスクと対策
過積載による重大リスクと対策

建設現場では、過積載によって法的な罰則を受ける可能性があり、それが工事のストップや再調整といった大きな影響を引き起こすこともあります。実際、現場が止まってしまえば、工程の遅延やコストの増加に直結します。

‍

そのため、過積載を未然に防ぐことは極めて重要です。単に注意喚起や感覚に頼るだけでは限界があり、客観的な数値による管理が求められています。そのため重量管理が求められる現場では、トラックスケールを用いるケースがありますが、多くの人と時間が必要でした(現状を現場経験者に確認 ※横山さんから聞いていただく)

‍

現場によって「毎回計測する」「先頭車両のみ計測する」「一日一回計測する」など、トラックスケールやカンカンの使い方は異なります。これらの計測方法は計測精度が高く、法定計量(検査)にも対応していますが、次のようなデメリットもあります。

  • 計量器の設置が必要
  • 計測時に車両を停止させる必要がある
  • 計測に人員が必要
  • 積込み後の計測になってしまう

これに対して、ペイロード計測は積込みと同時に行えるため、次のような利点があります。

  • 車両の停止が不要
  • 毎回の計測が可能
  • 計測に人員が不要

ただし、ペイロード計測は法定計量に対応していないため、役所による検査時や施工開始時など、最初の一回だけはトラックスケールやカンカンを使って積込み量を計測するケースが多いようです。

‍

‍

そこで注目されているのが、ダンプへの積載量をリアルタイムで測る仕組みです。

実はICT建機には、「ダンプへの積載量の計量する」という大きな機能が備わっています。このデータを使えば、あらゆる現場でICT建機の力をさらに引き出すことができるのです。

‍

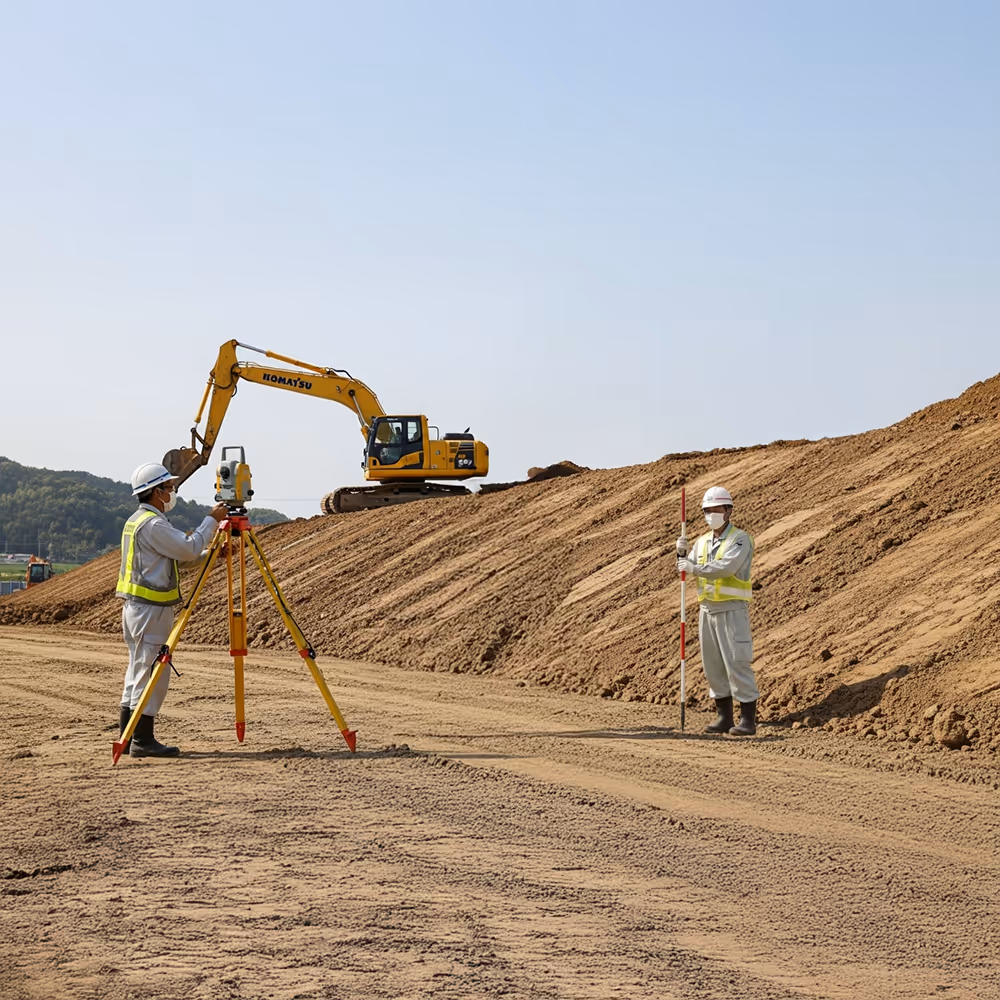

ダンプへの積載量を計量するとは?
ダンプへの積載量を計量するとは?

ICT建機は、積み込み作業中の油圧やアームの動き、傾きなどをセンサーで常に取得し、油圧ショベルであればバケットに入れた重量を自動で計量して、記録させることができます。そのため、「どれだけの重量を、どのダンプに積んだか?」といった、重さの記録がすべて数値としてデータに残るのです。このバケットへの積載量を計量する機能を「ペイロード」と呼びます。

‍

※上の説明を一目で理解できるイラスト(施工履歴の説明イラストのテイストにする)

l  ショベルが土をすくっている

l  ショベルのバケットからキロ数が吹き出しで表示されている(1050kg)

l  横にダンプがいて、ダンプに積み込んだトータル重量が吹き出しで出ている(3000kg)

l  ショベルは左側、ダンプは右側にいて、横から見たようなイラスト

※記事の中にソリューション名は極力書かない

‍

積載量の結果はどうやって残る?
積載量の結果はどうやって残る?

では、積載量はどのように計量され、その結果が残るのでしょうか? 仕組みはとてもシンプルです。

‍

①   積込時にバケット重量を自動で計量・記録
(以下画像の動画版に差し替えてほしいです。積みながら重量が見えて、ダンプに積み込んだトータル重量を可視化しているイメージ動画)

②

③ペイロード結果を確認

(積込みの履歴が表示されているもっとわかりやすい集計表。日付、ダンプ名、ショベル、重量の3点が見えれば良い)

‍

「こんなことまでできるの!」ペイロードデータのすごい活用法
「こんなことまでできるの!」ペイロードデータのすごい活用法

Before:積み込む人によってばらつきが生じ、過積載・過少積載になることがありました。過積載による罰則や、過少積載による運搬量の低下を引き起こすこともあります。

After:ペイロード導入後は積載量を常に見える化。オペレーターによらず一定量で積み込めるようになるので、過積載、過少積載のリスクが減少します。

‍

Before:積込み量を計測する場合、現場の出入口に設置された有人の重量計で、一台一台ストップして計測する必要がありました。これにより、車両の流れが滞り、運搬効率の低下を招いていました。

After:積込み時に自動で重量を記録。運搬中にわざわざ停車する必要はなくなり、現場内の車両がスムーズに流れるようになり、省人化と生産性の向上を同時に実現しています。

‍

‍

Before:積込み記録を手書きやExcelで管理する場合、報告書の作成に時間と労力がかかっていました。人が記載するため記入ミスも課題でした。

After:全ての積込み情報が自動で記録・保存されるため、人手による集計が不要になり、ミスのない正確な報告を即座に提出可能です。

‍

‍

おすすめ製品
おすすめ製品

「ICT建機って、i-Constructionをやるときだけの建設機械じゃないんだ!」「ペイロードを使えば、もっとICT建機を活用できるんだ!」そんな風に、ICT建機のさらなる価値に気づいた皆様。

「うちの現場でも使ってみたい」と思った時が始めどきです。

まずは、ペイロードを利用できる製品を選んでみませんか?以下のソリューションなら、すぐにペイロードの活用が始められます。

・ICT油圧ショベル

・3Dマシンガイダンス

・SC Fleet Lite

‍

ICT建機に更なる付加価値をもたらす「施工履歴データ」

This is some text inside of a div block.
ICT建機のさらなる価値
ICT建機のさらなる価値

「ICT建機って、i-Constructionをやるときに使う建設機械でしょ?」 そのように思っていませんか?

確かにICT建機はi-Constructionに欠かせない機械です。ICT技術と3次元設計データを使って正確な施工を実現します。しかしそれだけではありません。 実はICT建機には、「建機の一日の作業記録をデータで残す」という大きな機能が備わっています。このデータを使えば、i-Constructionに関係なく、全部の現場でICT建機の力をさらに引き出すことができるのです。

‍

作業記録を残すとは?
作業記録を残すとは?

ICT建機は、常に位置情報を取得し、油圧ショベルはバケットの爪先、ブルドーザーはブレードや履帯が地球上のどの場所にあるのかを自動で記録しています。つまり、 「どこを掘ったか?」 「どこを押したか? 」といった、作業記録がデータとして残っているのです。 これを一般的に「施工履歴データ」と呼びます。

‍

施工履歴データ取得

油圧ショベル

ブルドーザー

‍

施工履歴データはどうやってできる?
施工履歴データ(作業記録)はどうやってできる?

では、その施工履歴データはどのようにして生まれているのでしょうか? 仕組みはとてもシンプルです。

‍

施工履歴データ取得
1 ICT建機で施工

油圧ショベル

マシンコントロールやガイダンスに対応した油圧ショベルで施工をします。

ブルドーザー

マシンコントロールやガイダンスに対応したブルドーザーで施工をします。

2 刃先、ブレード、車体から3次元座標を取得し、施工履歴データを自動生成

建機に付いているIMUセンターから刃先、ブレード、車体の動きを読み取り、3次元座標を持った施工履歴データを自動生成します。

3 施工履歴データを確認

生成された施工履歴データは、ICT建機とSmart Construction Dashboardを連携させることで、毎日自動でアップロードされ、常に確認・管理することが可能です。※国内外で通用する素材に変更

‍

「こんなことまでできるの!」施工履歴データのすごい活用法
「こんなことまでできるの!」施工履歴データのすごい活用法
熱中症対策コンポーネント

現状把握

BEFORE
従来は、現場の施工が計画した指示どおりに進んでいるか?を現地に行って確認しなければなりませんでした。
Beforeのイメージ
▼
AFTER

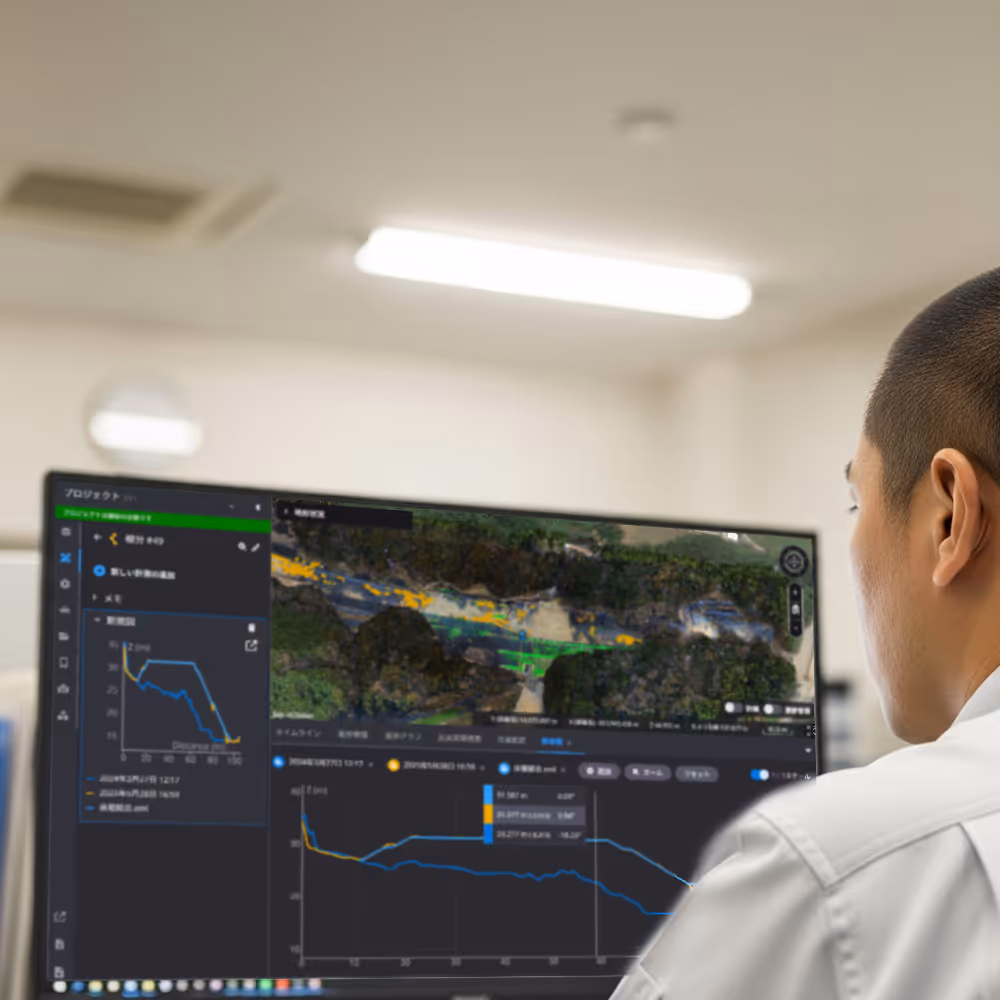

施工履歴データを取得していれば、遠隔地からでもWebアプリを通して、現場の施工状況を確認することが可能になります。
Afterのイメージ

品質管理

BEFORE
従来施工では、施工管理を行うため施工をした後に測量が必要でした。高度な技術を持った人員と工数を必要としていました。
Beforeのイメージ
▼
AFTER
ICT建機は施工しながら自動で施工形状を記録しているため、施工状況は施工履歴データから確認することができます。測量の頻度を減らすことが出来ます。
Afterのイメージ

施工の証拠

BEFORE
目視できない水中でも、計画通りに施工されているかを確認するために、測量を実施していた。水の流れで地形が変化するので、計画通りに施工していても、測量時に違う結果になることがあった。
Beforeのイメージ
▼
AFTER

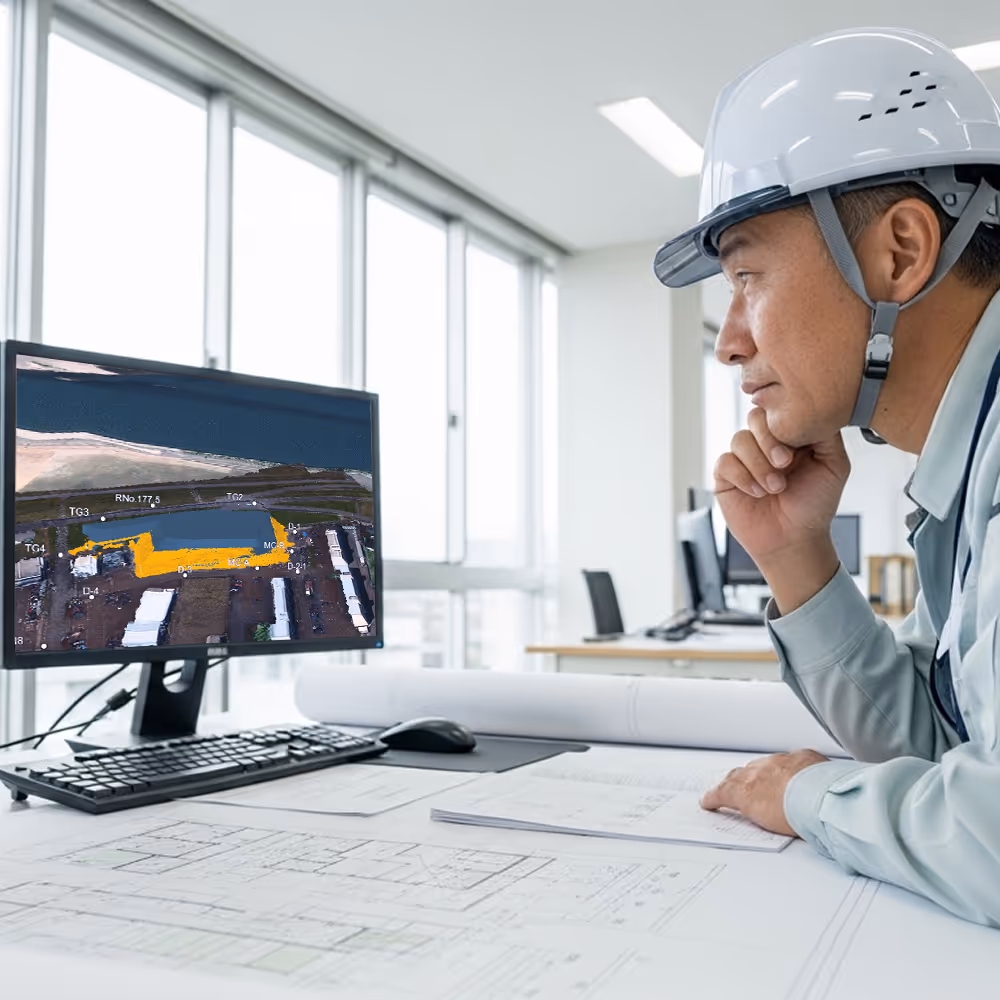

ICT建機の施工履歴データを使用することで、計画と施工履歴データの差分から計画通りに、施工されているか確認ができる。一度施工したところは、記録として保存されるので、水の流れの影響を受けない。
Afterのイメージ
今から施工履歴を活用したい人におすすめ
今から施工履歴を活用したい人におすすめ

「ICT建機って、i-Constructionをやるときだけの建設機械じゃないんだ!」「施工履歴データを使えば、もっと活用できるんだ!」そんな風に、ICT建機のさらなる価値に気づいた皆様。
「うちの現場でも使ってみたい」と思った時が始めどきです。

‍

まずは、施工履歴の「取得」と「見える化」ができる製品を選んでみませんか?以下のソリューションなら、すぐに施工履歴の取得・活用が始められます。

‍

Heat Risk Management
おすすめの製品
Construction and Civil Engineering Sites

どんな油圧ショベルでもICT建機に早変わり。後付けで簡単導入、掘削精度を高めながら施工履歴を自動記録。

Manufacturing Plants

どんな車両でもICT建機に早変わり。後付けで簡単導入、精度を高めながら施工履歴を自動記録。

Logistics and Warehousing Industry

掘った軌跡が、データになる。精度の高い掘削と施工履歴の自動記録で、管理と証明を簡単に。

Emergency Response Procedures

動いた分だけ、成果が見える。施工状況を正確に記録。品質管理や進捗確認がスマートに。

Data Analysis and Reporting

施工履歴をWebブラウザで確認。どこからでも進捗・出来高をチェック。報告・共有もスムーズに。

‍

お問い合わせセクション
お問い合わせはこちら

現場の熱中症対策の義務化、対応は万全ですか?未対応の場合は罰則も

This is some text inside of a div block.

今年の夏も、全国的に厳しい暑さが予測されています。建設業、製造業、物流業など、高温環境での作業が避けられない現場において、熱中症は労働災害に直結する深刻なリスクです。この状況を受け、2025年6月1日、改正労働安全衛生規則が施行され、職場における熱中症対策が明確に義務化されました。 これにより、対策を怠った事業者には「6ヶ月以下の懲役または50万円以下の罰金」という重い罰則が科せられる可能性があります。この法改正を受け、「自社の対策は本当に十分か」と、多くの現場責任者や経営者様が危機感を募らせています。

‍

本記事では、法改正の要点を改めて確認し、これからの現場に不可欠な「本当に効果的な熱中症対策」のポイントと、その具体的な解決策をご紹介します。

‍

もはや"努力義務"ではない。熱中症対策「義務化」の背景
もはや"努力義務"ではない。熱中症対策「義務化」の背景

‍

記録的な猛暑による労働災害の多発を受け、熱中症対策の義務化が始まりました。総務省消防庁によれば、熱中症による救急搬送者数は増加の一途をたどっており、令和6年(2024年)5月~9月には過去最多の97,578人を記録しました(令和5年は91,467人)。また、厚生労働省のまとめでは、2023年の職場における熱中症の死傷者数は1,106人に上ります。

‍

熱中症対策は、今や事業者に課せられた責務です。自社の対策が法規制の基準を満たしているか、改めてご確認されてみてはいかがでしょうか。

‍

熱中症対策コンポーネント
POINT

2025年6月1日施行「熱中症対策の義務化」押さえるべき3つのポイント

2025年6月1日より、改正労働安全衛生規則が施行され、特定の条件下で働く事業者に対し、熱中症対策が罰則付きで義務化されました。全ての企業が対象ではありませんが、自社が該当するかどうか、以下の3つのポイントを正確に把握しておくことが重要です。

① 義務化の「対象となる作業」とは?

熱中症対策が義務付けられるのは、WBGT(暑さ指数)※が28度以上、または気温31度以上の環境下で、連続1時間以上、もしくは1日に合計4時間以上の作業が見込まれる場合です。

全国47か所の暑さ指数(WBGT)実測値を確認

② 事業者に「求められる具体的な対策」

上記の条件に該当する作業を行う企業は、以下の対策を講じる必要があります。

  • 報告体制の整備: 作業中に異常が発生した場合に、速やかに報告・連絡ができる体制を整えること。
  • 実施手順の作成: 熱中症予防のための具体的な手順(例:休憩時間、水分補給の目安など)を明確にし、文書化すること。
  • 関係者(労働者)への周知: 作成した報告体制や実施手順について、全ての労働者に周知徹底し、理解を促すこと。

③ 対策を怠った場合の「罰則」

もし企業がこれらの対策を怠った場合、 6ヶ月以下の拘禁刑、または50万円以下の罰金が科される可能性があります。労働者の安全確保と企業の法的責任を果たすためにも、適切な熱中症対策の実施が不可欠です。

‍

対策が追いつかない現場のリアルな課題
対策が追いつかない現場のリアルな課題

‍

Heat risk
建設・土木現場

①建設・土木現場

広大で刻一刻と状況が変わる現場では、定点でのWBGT測定だけでは不十分。管理者が全作業者の様子を見て回るには限界があります。

製造工場

②製造工場

高熱を発する機械の近くや、空調の届きにくい場所など、同じ工場内でもエリアによって危険度が全く異なります。一人ひとりの体調変化に気づくのは困難です。

物流・倉庫業

③物流・倉庫業

屋外での積み下ろし作業や、コンテナ内での作業など、短時間でも極めて高温になる環境が多く、管理者の目が届きにくい場所でのリスクが高まります。

これらの課題を放置すれば、重大な労働災害に繋がりかねません。それは従業員の命を危険に晒すだけでなく、罰則の適用、労災認定による企業負担の増大、そして「安全管理ができない会社」という深刻な評判低下を招く、重大な経営リスクなのです。

‍

課題解決の鍵は「作業中の体調把握」
課題解決の鍵は「作業中の体調把握」

‍

では、これらの課題を乗り越え、実効性のある対策を講じるにはどうすればよいのでしょうか。作業者の現場における体調を把握することは重要なポイントとなります。

‍

Heat risk
POINT

環境の管理(WBGT)

建設・土木現場

現場の危険度を客観的な数値で正確に把握すること。

作業者の体調の可視化

製造工場

各作業者の作業中のバイタル情報を把握し、熱中症の兆候を早期に検知。

即時の対応と連携体制

物流・倉庫業

異常検知時に管理者が即時対応できる体制の構築が重要。

しかし、これらを人力だけで完璧に行うのは非現実的です。そこで今、多くの先進的な企業が注目しているのが、テクノロジーを活用した新しい安全管理の手法です。

‍

Smart Construction Healthcareで、現場の熱中症対策をより効率的に
Smart Construction Healthcareで、現場の熱中症対策をより効率的に

‍

‍

Smart Construction Healthcareは、スマートウォッチとクラウド技術を組み合わせ、これらの課題をまとめて解決するために開発されたソリューションです。

‍

熱中症対策コンポーネント
POINT

DXにより実現される「作業者の体調可視化と管理体制」

遠隔での体調管理

BEFORE
これまで現場では、体温計や血圧計を設置し、作業者による自己申告や巡回での声かけに依存していたため、管理者の負担が大きく、体調変化を見抜けない状況でした。
Beforeのイメージ
▼
AFTER

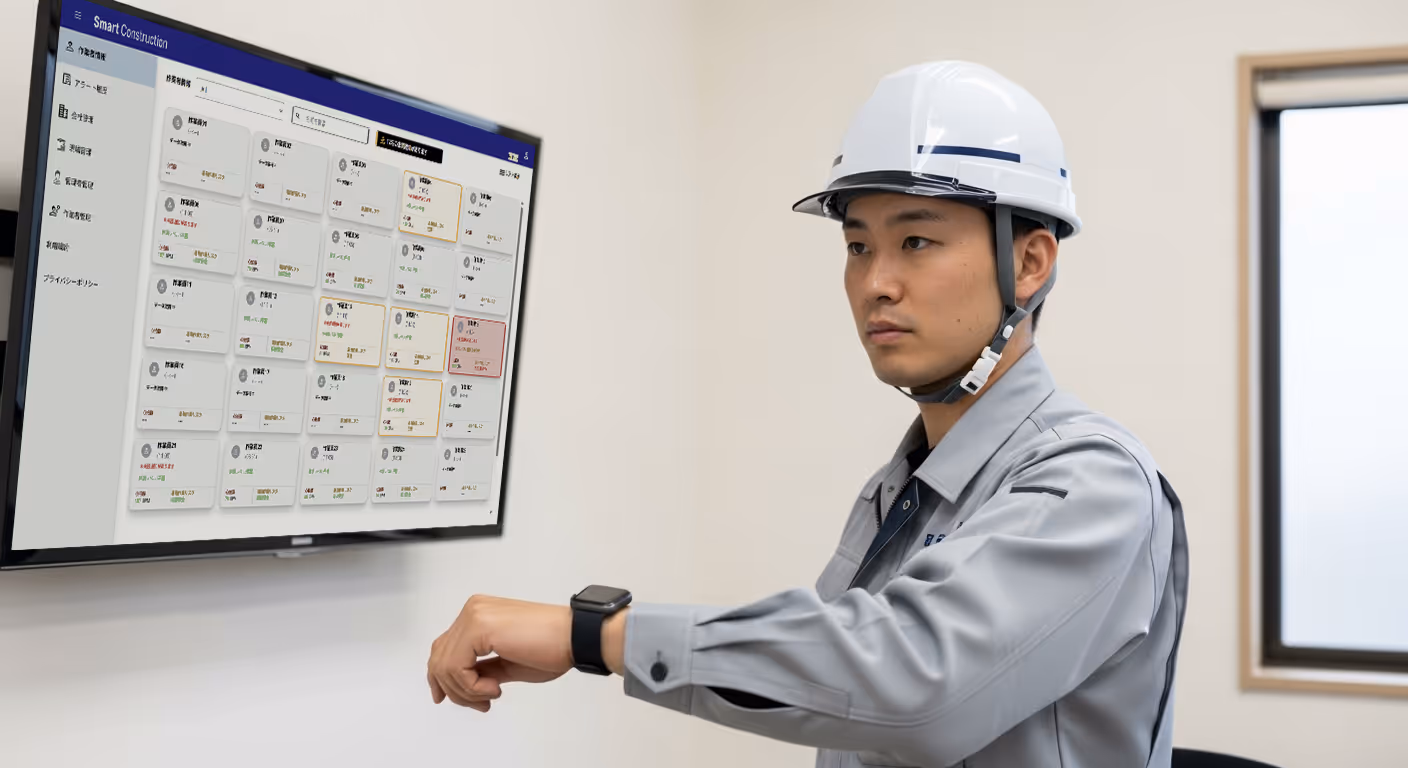

作業者がスマートウォッチを装着するだけで体調変化を定期的に自動収集。管理者は、巡回に行かずとも、管理サイトで現場の熱中症リスクを確認できます。
Afterのイメージ

一括管理とリスクの通知

BEFORE
作業者が多い現場では、管理者の負担がさらに増します。一人ひとりの体調を把握するのは難しく、見落としが生じて対応が遅れる可能性もあります。
Beforeのイメージ
▼
AFTER
管理者は管理者サイトから、全作業者の体調レベル、心拍数、熱中症リスクを一覧で確認可能。また、リスクレベルが高くなった作業者は管理者へアラートメールでお知らせします。
Afterのイメージ
詳細を知る >

‍

ご利用までの「5つのステップ」
ご利用までの「5つのステップ」

‍

製品のご購入からサービス利用開始までの流れを、視覚的に分かりやすくご紹介します。

‍

ご利用までの「5つのステップ」
Step 1: Product Purchase Illustration

Step 1

製品をご購入

Step 2: Email Reception Illustration

Step 2

管理者サイトへのアクセスURLが記載されたメールが届く

Step 3: Product Arrival Illustration

Step 3

製品が到着

Step 4: Worker Attachment Illustration

Step 4

作業者がスマートウォッチを装着

Step 5: Management Screen Confirmation Illustration

Step 5

管理者サイトで作業者の体調を一元管理でき、異常が検知されると、アラートメールが自動で送信

‍

Smart Construction Healthcareの機能・サービス
Smart Construction Healthcareの機能・サービス

‍

機能・サービス一覧

‍

‍

お問い合わせセクション
お問い合わせはこちら

ICT施工StageⅡとSmart Construction®で実現する新しい施工管理

This is some text inside of a div block.

建設業界が直面している課題

日本の建設業界は現在、深刻な課題に直面しています。加速する人手不足や、インフレーションによる建設費の高騰、さらには労務費や資材費の増加が業界全体に大きな影響を与えています。これらの要因は外部環境に起因するものであり、企業努力だけで解決するのは難しい状況です。こうした課題が原因で、現場では無駄なコストや時間が増大し、効率的な施工がますます困難になっています。

例えば、「現場で計画どおりに作業が進まず、想定外のコストや時間がかかってしまう」といった問題は、従来の施工現場では頻繁に発生してきました。これらの多くは計画不足や、計画と現場実態のズレが原因であり、工事が進むにつれて不可避な“その場対応”や“現場合わせ”が発生するため、無駄な手戻りや作業の重複を引き起こしているのです。お客様からも「事務作業などの業務も多く、肝心な施工計画になかなか時間がさけない」「経験で計画や対策を組み立てるけれど、数値でみないと、”なんとなく”で終わってしまい、効果的なのかわからない」「計画と進捗のギャップを精度高く簡単に把握する方法がない」という声をいただきます。

‍

高精度な計画作成の重要性

このような厳しい状況下においても、これらの課題を克服し、効率を最大化する方法があります。それは、施工前に高精度な計画を立て、それを施工中の実績に基づいて継続的にブラッシュアップしていくことです。精度の高い計画があれば、現場での手戻りを最小化し、限られた人材やリソースを効率的に活用することができます。また、計画と現場をスムーズに連携させることで、無駄なコストを削減し、競争力を維持することが可能となるでしょう。

例えば、ダンプトラック10台で50日かかる工事があるとします。この場合、1日あたり1台のコストが8万円だとすると、トータルコストは約4,000万円になります。施工開始前に、ダンプトラックのサイクルタイムや待機時間を事前に分析し、最適な運行台数や稼働計画を立てておけば、より生産性高く施工を始められます。さらに施工開始後にサイクルタイムや待機時間を再度分析した結果、10台で運行するより7台に減らした方が待機時間が短縮され、効率が上がることがわかりました。計画を見直してダンプトラック1台あたりの1日運搬量を20%改善した結果、施工日数は50日から約59.52日に増えましたが、トータルコストは約667万円削減でき、3,333万円ほどに抑えることができました。

このように、施工前の計画の精度を高め、施工中の実績を即時にフィードバックして施工計画の改善を重ねることで、大きな効果を生み出すことができます。従来の計画立案方法は、経験や勘に頼るケースが多く、数値やシミュレーションによる分析が不足していることで、計画に曖昧な部分が残り、現場での調整が頻発するため、計画精度を高められるのは熟練者に限られるという課題がありました。しかし、デジタル技術を活用すれば、計画と実績の両方の具体的な数値が「見える化」され、AIによるシミュレーションも可能になるため、経験が浅い若手の現場監督でも高精度な施工計画を立てられるようになります。これにより、生産性の向上、コスト削減、省人化が実現できます。また、建設業界全体でデジタル技術の活用が進むことで、人手不足という大きな課題への対応も期待されています。

‍

国土交通省の新たな動き

国土交通省は近年、「ICT施工StageⅡ」という新しい取り組みを開始しました。この取り組みでは、建設現場の情報をリアルタイムで「見える化」し、計画と実績のズレを最小化するように工程の見直しや作業効率化を図ることで、更なる省人化を目指しています。

国土交通省はこれまで、建設生産プロセスの抜本的な生産性向上を目指して「i-Construction」を推進し、測量、3次元設計、ICT建機、出来形管理など、作業単位での効率化を進めてきました。そして、これらの従来の取り組みを「ICT施工StageⅠ」と位置づけ、工事全体を視野に入れた「ICT施工StageⅡ」を新たに提唱したのです。

出典:国土交通省|ICT施工の普及拡大に向けた取組

ICT施工Stage Ⅱ とは

ICT施工StageⅡの要領案では、施工管理において実績データをどのように活用するかが提示されています。現在、その対象となる工事は、ICT活用工事の普及が進んでいる土工事です。

また、ICT施工StageⅡでは、以下のいずれかの項目を実施する工事が対象となります。この取り組みを始めるには、工事全体の状況をデータで「見える化」する必要があり、現場地形や設計データの3次元化、建機のICT化、ダンプトラックの稼働状況の「見える化」などが求められるため、様々なツールの導入が不可欠です。

実施項目 例
施工段取りの最適化 車両に搭載されたデバイスがダンプトラックの到着を予告することで、待機時間の無駄を削減。
ボトルネックの把握・改善 3DMC/MG建機や車載デバイスで車両の作業を自動計測し、稼働時間を可視化。これを基に最適な機械編成を検討。
進捗状況把握による予実管理 3DMC/MG建機や車載デバイスで施工数量を自動計測し、計画数量との差を即座に「見える化」。問題が発生した場合には、迅速な対応が可能。
その他(注意喚起、教育等) デバイスで車両や作業員の位置を可視化し、注意喚起やヒヤリハット情報の収集、安全教育に活用。万が一事故が発生した際も、即座に要因分析や報告が可能。

‍

Smart Construction®で計画立案も、ICT施工StageⅡも実現

ICT施工を今すぐ始めたいけれど、どの会社のどのツールを導入すればよいか迷っている方には、SmartConstruction®をおすすめします。Smart Construction®は、高精度な施工計画を作成するソリューションに加えて、ICT施工StageⅠからStageⅡの実現を支援する包括的なソリューションを提供しています。お客様毎に課題や解決策は異なりますが、Smart Construction®のツールを組み合わせることで、より効率的で精度の高い施工を実現できます。

‍

現場地形の3次元化を行う Smart Construction Edge

3次元データを可視化するビューア Smart Construction Dashboard

従来型建機をICT化する Smart Construction 3D Machine Guidance

ダンプトラックの動態管理を可能にする Smart Construction Fleet

施工計画の事前シミュレーションを行う Smart Construction Simulation

‍

特に、Smart Construction Simulationを活用することで、施工前に工程をシミュレーションし、最適な施工手順や必要なリソースを事前に検討できます。これにより、計画制度をさらに高め、ICT施工StageⅡの効果を最大化できます。

これらの様々なツール(デバイスとアプリ)を組み合わせて活用することで、効率的かつ高精度なICT施工をスムーズに始めることができるだけでなく、他社との差別化を図り、次世代の建設業界における競争優位性を確立することが期待できます。

ICT施工StageⅡの具体的な実施項目の解説や、実際にSmartConstruction®を導入してICT施工StageⅡを実現したお客様の事例については、ぜひ関連事例をご覧ください。

EARTHBRAINは、お客様の課題の具体化から、これらを活用した解決策(ソリューション)のご提案、実際のオンボードまでのお手伝いを提供いたします。

おすすめの記事

Smart Construction
Smart Construction® とは導入事例ニュース
サポートに問い合わせるサポートセンターからのお知らせ
利用規約プライバシーポリシー
株式会社EARTHBRAINEARTHBRAIN TechYouTubeFacebook
「スマートコンストラクション」および「Smart Construction®」は、コマツの登録商標です。
© EARTHBRAIN Ltd. All Rights Reserved.
